长崃项目110千伏变电站成功送电

发布日期:2022-12-09  来源:长崃公司  作者:崔琳、陈骞  摄影:邵娟  浏览次数:988

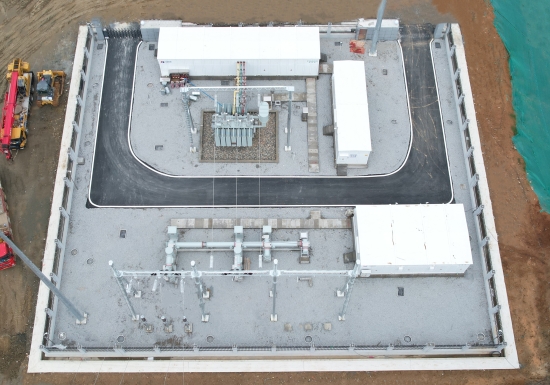

12月9日,通过昼夜连续12小时通电调试,长崃绿色矿山项目110千伏变电站成功送电投运,为项目投产运行提供用电保障。

长崃项目110千伏永久供电工程由高压线路、矿山和码头两座变电站组成,是项目建设的重要节点。矿山变电站变压器装机容量31500千伏安,用电负荷约23000千瓦;码头变电站变压器装机容量20000千伏安,用电负荷约15000千瓦。变电站采用预制舱式结构,全自动化运行,引入220千伏高压电,将其转化为项目生产所使用的110千伏交流电,为项目生产运行、营地生活提供动能。

110千伏永久供电工程验收送电工作手续多,任务重。此次验收送电工作正值浠水县新冠疫情严格管控期间,长崃公司协同当地政府,组织设计、监理、施工单位对送电工作进行周密部署,制定全线送电方案,建立技术支持、操作调试、应急救援、防疫保障等小组。12月7日市县两级供电公司现场验收,长崃公司连夜就验收问题立行立改,8日上午向供电公司提交整改报告,下午完成送电手续,最终于9日6点20分安全送电并投入运营。

本次验收送电工作,创造了在48小时之内完成110千伏变电站验收、整改、送电投运的行业新纪录。后续,长崃公司上下将凝心聚力、踔厉奋发,高效完成设备调试工作,全力以赴冲刺投产目标。
